Hva bygger vi og hvorfor?
Til sammen skal det bygges 30 km med dobbeltspor gjennom Stange kommune til Espern i Hamar.
Bane NORs prognose peker mot åpning av dobbeltsporet i 2032. Tidligere har planen vært å åpne i 2027. Utsettelsen skyldes negativ utvikling i flere kjente risikoer, spesielt knyttet til å bygge over Åkersvika.
Vi holder imidlertid oppe god framdrift sør i prosjektet, blant annet ny Stange stasjon, Hestnestunnelen og Tangenvika bru.
Sammen med traseen som tidligere er bygget fra Eidsvoll til Kleverud, vil utbyggingen gi en pålitelig og moderne jernbane mellom Oslo og Hamar.
Det blir kortere reisetid, flere avganger, bedre konkurransekraft for næringslivet og et grønnere Norge med mer gods på bane.

Mer om hva vi bygger

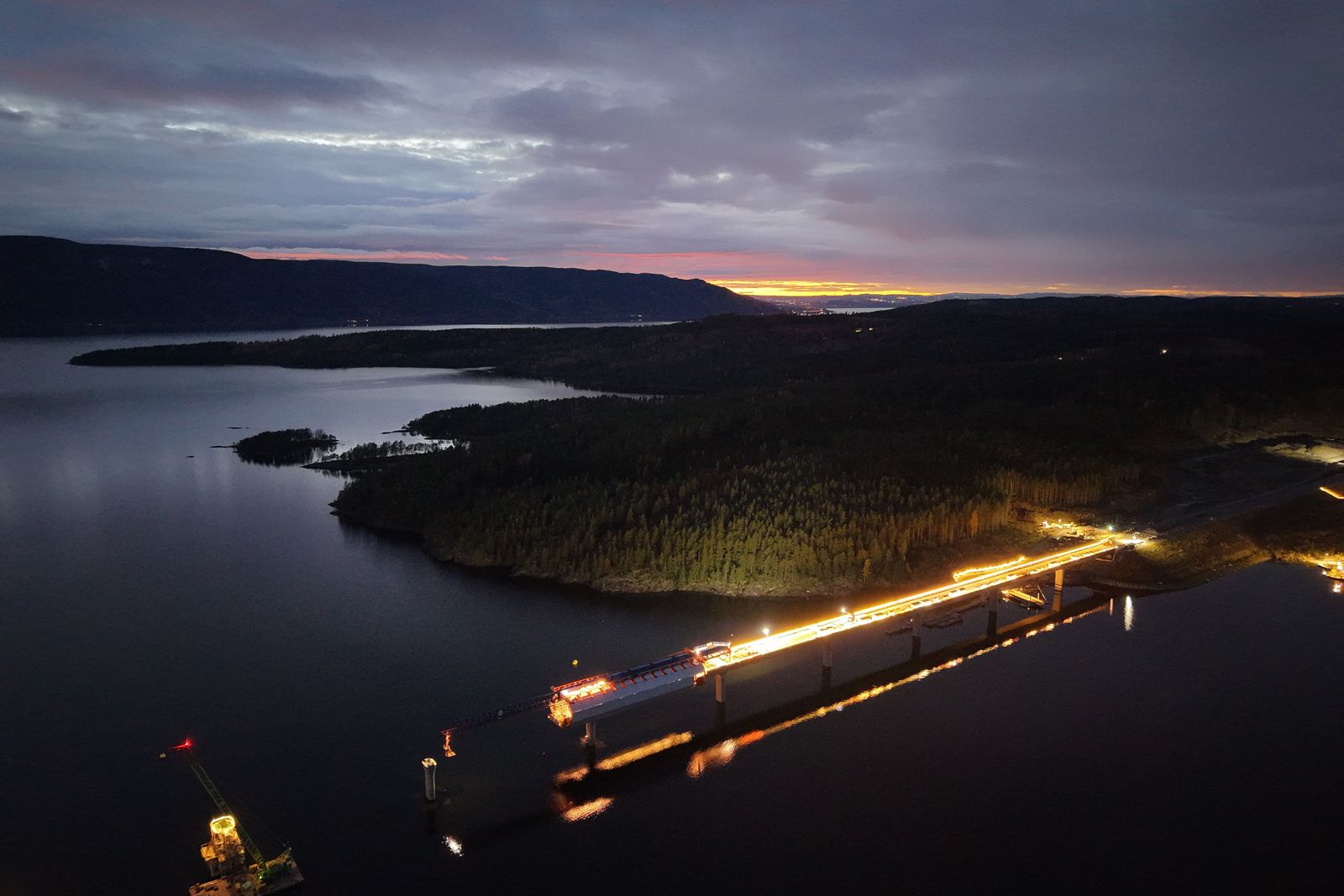

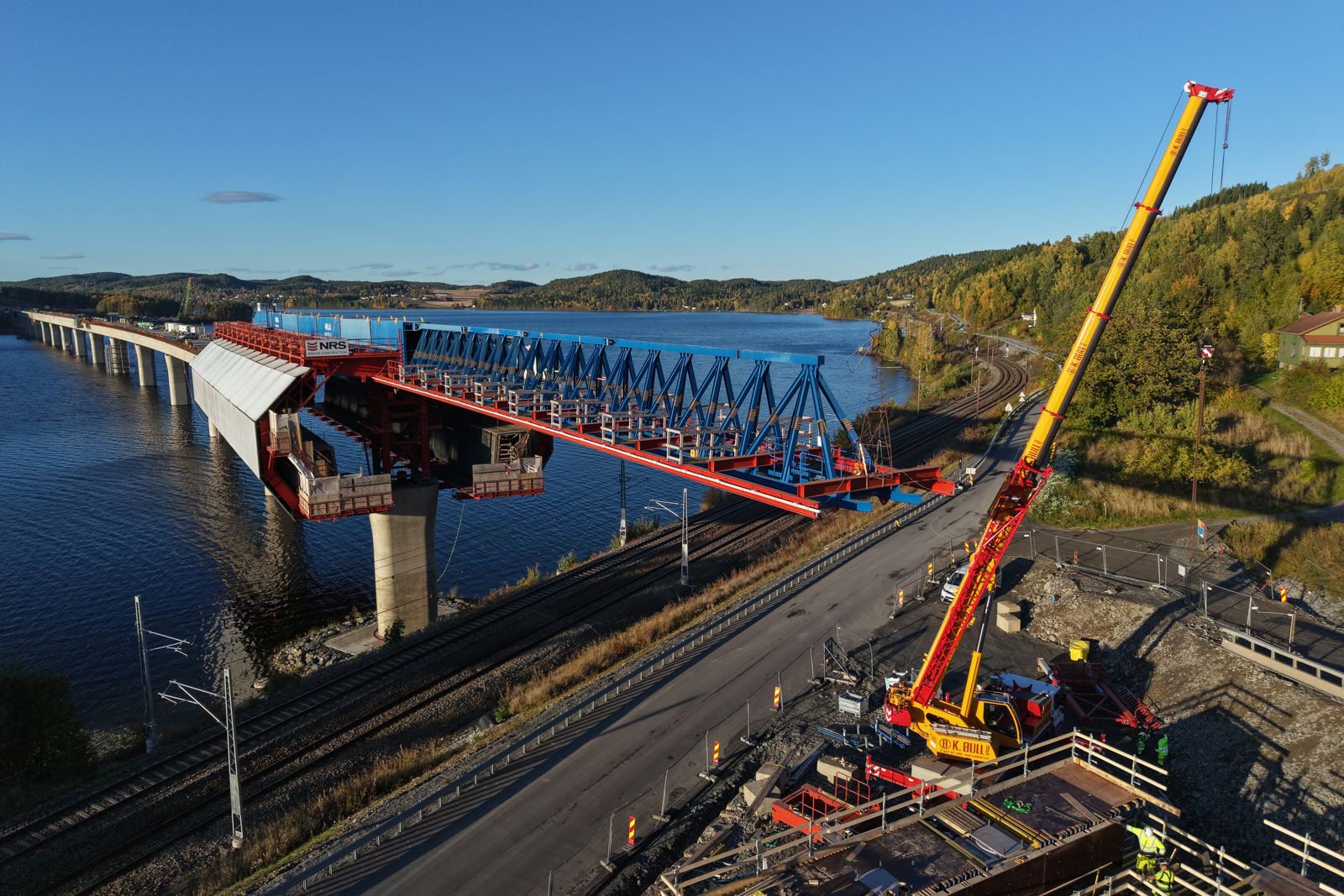

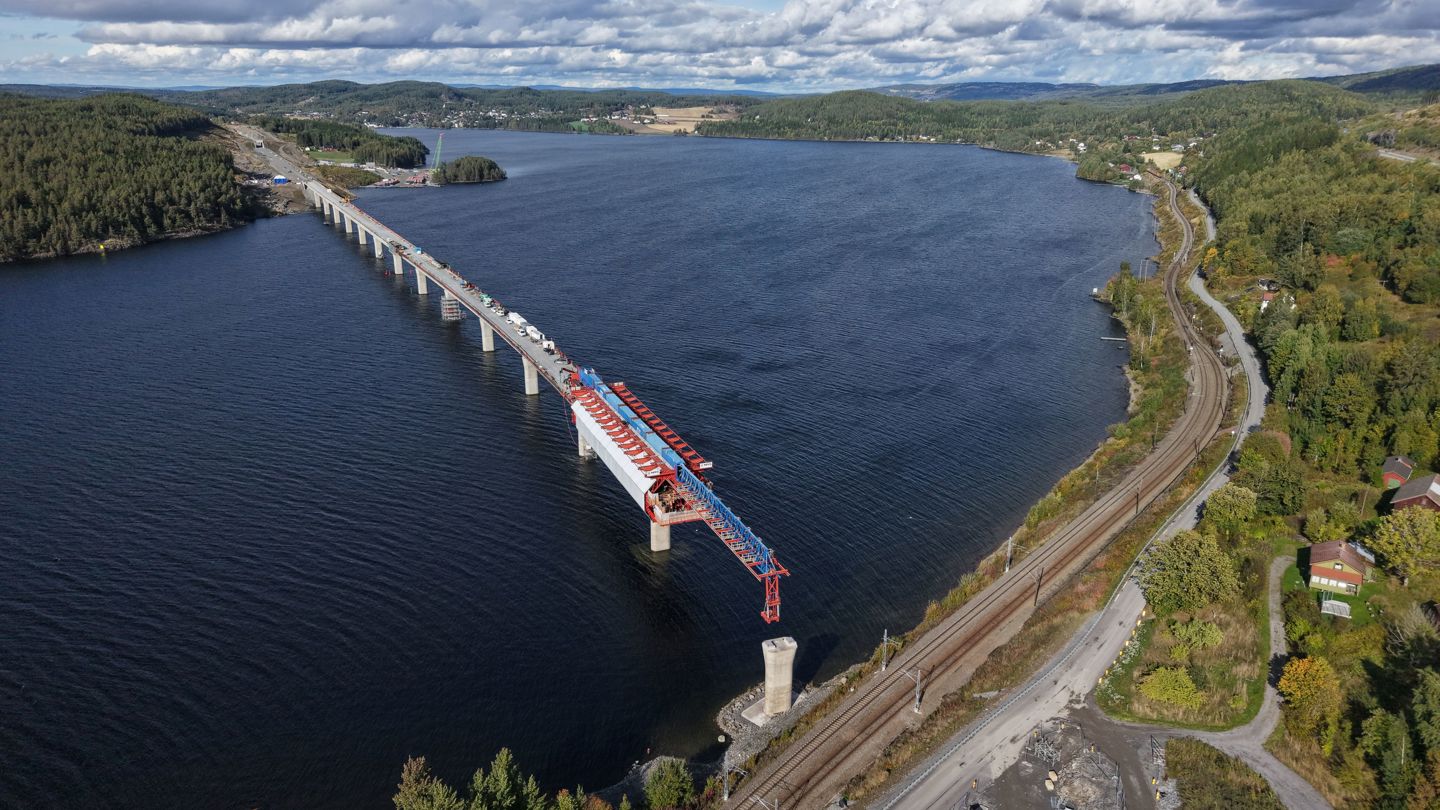

Strekningen får i stor grad ny trasé. Vi bygger en jernbanetunnel på 3,1 km mellom Kleverud og Espa for deretter å ta traséen videre over Tangenvika i Mjøsa. Dette blir Norges lengste jernbanebru på over 1 km.
Deretter fortsetter dobbeltsporet over Tangenhalvøya hvor vi bygger et helt nytt stasjonsområde nordvest for dagens jernbanestasjon på Tangen.
Nord i kommunen legger vi traseen delvis langs nåværende jernbanespor, men også i nytt terreng. Stange stasjon blir bygget om, og store deler av stasjonsområdet vil fremstå i ny drakt.
Film som viser den nye jernbanetraséen
Se 3D animasjonsfilm av 30 km dobbeltspor i StangeEkstern lenke, Åpnes i ny fane
Følg arbeidet i sosiale medier
Få løpende oppdateringer, nyheter og varslinger om arbeidet med 30 km dobbeltspor på prosjektets Facebook-side.
Milepæler i prosjektet
Utbyggingen av dobbeltsporet går som planlagt fram til Ottestad, nord for Stange sentrum. Alt arbeid nord for Ottestad er satt på vent inntil en løsning i Åkersvika er klar.

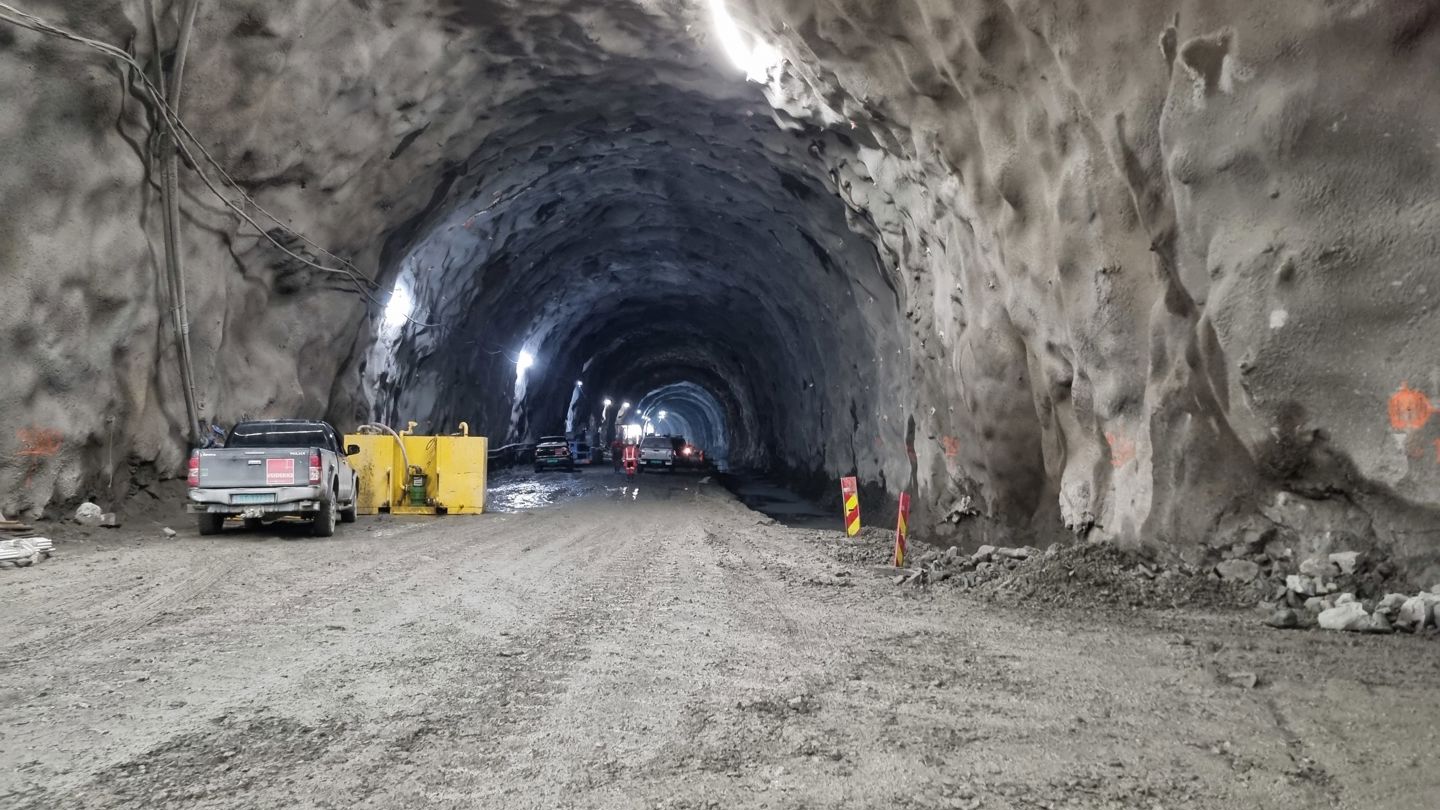

De to første hovedentreprisene i utbyggingsprosjektet, KS-1 Hestnestunnelen og KS-2 Tangenvika jernbanebru, er begge totalentrepriser. Det er henholdsvis Veidekke og Implenia som har dette arbeidet.
Entreprisen KSÅ-3, fra Furnesbakken til syd for Stangebyen, er en underbygningsentreprise på omlag 12 km med Hæhre som entreprenør. Denne totalentreprisen inkluderer grunnarbeid, bygging av nye Tangen stasjon og en rekke konstruksjoner på strekningen.
Arbeidet på Stange stasjon (SÅ-3) ble startet høsten 2024. Dette er en utførelsesentreprise. Stasjonen og området ved stasjonen skal bygges ut i etapper, noe som medfører vesentlige endringer underveis for trafikantene i Stange sentrum. Entreprenør er Anlegg Øst (tidligere Gjermundshaug Anlegg).
Arbeidet mellom Stange nord og Ottestad (SÅ-4) starter i mai 2026 med Skanska som utførende entreprenør.
I totalprosjektet inngår oppføringen av Hamar omformerstasjon på Jessnes. Denne skal mate strekningen på Dovrebanen med strøm og samtidig kunne sikre elektrifisering av Kongsvinger-Elverum-Hamar.
Omformerstasjonen omfattes av to totalentrepriser: Gjermundshaug AS står for grunnarbeidene og Siemens leverer selve omformeren.
Alt arbeid nord for Ottestad blir satt på vent inntil en løsning i Åkersvika er klar. Kontrakten fra Ottestad til Espern (SÅ-1) vil bli utlyst på et senere tidspunkt.
Kontraktene for jernbanetekniske fag vil også bli lyst ut senere.
En del av prosjektet innebærer også å skifte kontaktledningsanlegg med autotransformatorer (KL/AT) på strekningen mellom omformerstasjonen på Jessnes og Hamar stasjon.
Helt til slutt skal den gamle jernbanen tilbakeføres til ulike formål.
Derya Ayhan
Kontraktsleder
Berørte toglinjer
Selv om dobbeltsporutbyggingen enkelte steder skjer tett innpå dagens trasé på Dovrebanen, vil vi gjøre vårt ytterste for at arbeidet skal få så få konsekvenser som mulig for togenes trafikkavvikling. Dovrebanen skal i utgangspunktet holdes åpen under hele byggeperioden. Det er likevel slik at noen av byggeprosjektets oppgaver krever at togene erstattes med buss i perioder.
Kontaktinformasjon
Nabotelefon og e-postadresse
+ (47) 901 60 083 Starter oppringing
Stange_utbygging@banenor.no (Åpner ditt e-postprogram)
Besøksadresse: Espavegen 13, 2337 Tangen.
Postadresse: Bane NOR Postboks 4350, 2308 Hamar.
Kontortiden er kl. 08-15.45 (kl. 08-15 fra medio mai til medio sept).
Nabotelefonen er som hovedregel betjent virkedager kl. 09-15.
Kontaktpersoner
Magnus Line
Senior kommunikasjonsrådgiver og pressekontakt
Bjørn Johannes Sørum
Grunnerverv
Haider Ali Syed
Nabokontakt
Derya Ayhan
Kontraktsleder
Nyheter fra dobbeltspor i Stange
Arbeid på jernbanen i Stange 30. mai – 15. juni
I perioden 30. mai - 15. juni gjennomfører Bane NOR nødvendig arbeid i dobbeltsporprosjektet mens jernbanen er stengt. Det innebærer også støy nattestid. De mest berørte beboerne vil få tilbud om alternativ overnatting.

Skanska er tildelt kontrakt mellom Stange nord og Ottestad
Bane NOR fortsetter arbeidet med dobbeltsporutbygging mellom Stange nord og Ottestad med full styrke. Skanska er tildelt kontrakten for utførelse av grunnarbeidet som er planlagt å starte i mai i år.

Henter inn Dobloug Entreprenør AS for arbeid i Stange Næringspark
Bane NOR har signert kontrakt med Dobloug Entreprenør AS for å gjennomføre forberedende arbeid i Stange Næringspark. Arbeidet er et viktig steg for å klargjøre området til de kommende anleggsarbeidene med dobbeltsporet på strekningen Stange–Åkersvika.
